厦金大桥(厦门段)首批钢箱梁正式发运

时间:2025-07-15 21:28:35人气:5993来源: 迪拜新闻网

      7月14日,随着一艘满载钢箱梁的大型船舶缓缓驶离码头,由厦门路桥工程投资发展有限公司投资、中铁宝桥扬州公司生产制造的厦金大桥(厦门段)工程首批钢箱梁从江苏扬州正式发运,标志着这座跨海通道建设迈出了关键一步。

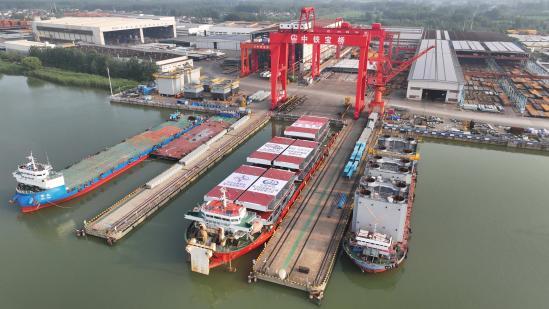

发运全景。 邵旭 摄

      厦金大桥(厦门段)是厦门第三东通道的核心组成部分,线路全长约19.6千米,也是厦门“十四五”期间投资最大的交通基础设施项目,中铁山桥、中铁宝桥、中铁九桥共同承担了该桥23.41万吨钢结构的制造、运输任务。其中,中铁山桥承接刘五店航道桥东西两侧钢塔的制造、涂装、发运及现场连接,两侧钢塔总重约1.7万吨。中铁宝桥负责G3标段(全长3.12千米),承担10.3万吨钢结构制造、运输及现场连接,此次首批发运的钢箱梁即由该公司完成。中铁九桥承担G1标(观音山沙滩桥等)8.41万吨钢结构制造,及A1标刘五店航道桥3万吨西锚碇钢沉井的制造与运输。

     自3月6日首批钢板进厂后,中铁宝桥扬州公司用时124天,高效完成首轮13个节段的制造任务,项目通过多项“智”造技术提升效率与质量。

      推进“智能”制造,生产效率提升150%。公司依托5G智能化工厂,采用4kW数控激光切割机(定位精度±0.5mm)、U肋组焊一体机(误差≤0.5mm)等设备,搭配智能焊接机器人,生产效率提升150%;通过ERP系统搭建数字化管理平台,实现100%可追溯管理。

      运用BIM“建模”,人工误差降低80%。公司搭建全桥三维BIM模型,集成10.3万吨几何尺寸、材料属性、焊缝地图、成桥线形等参数,直接导出施工图节省35%技术准备工期;结合Tekla软件自动下料,人工误差降低80%,实现“数字模型——图纸——实物”零偏差转换。

      实施双叠“智运”,运输周期缩短50%。为满足大桥建设工期的要求,安全、高效地完成发运工作,公司项目团队结合实际运输情况,经多方调研及专家论证,采用了双层叠梁运输工艺,通过支墩支撑、荷载均布等设计,规避结构变形风险,运输周期较原计划缩短50%。

      建成后,厦金大桥(厦门段)将成为厦门本岛联系翔安机场的便捷通道,对践行“交通强国”战略、落实厦门“提升本岛、跨岛发展”要求具有重要意义。(王浩伦)
